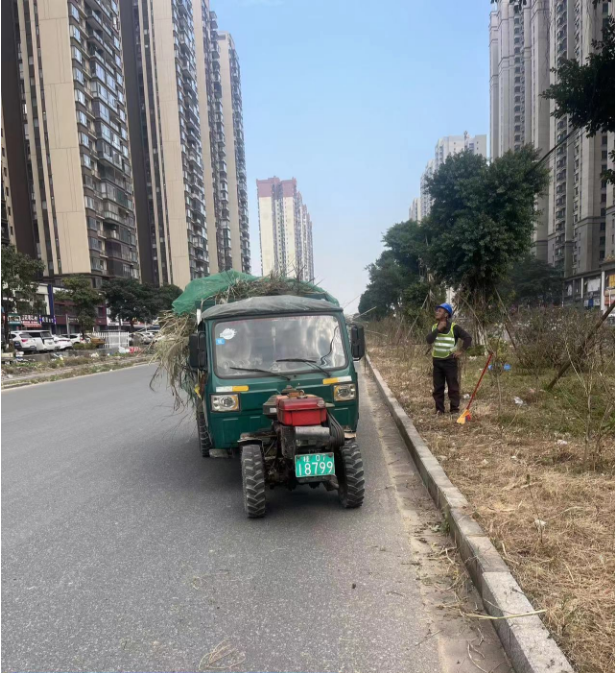

嘉兴街北平山东大街照明、交通和绿化等附属工程:该项目已于2024年12月上旬正式开工,施工单位已进场并完成道路分隔带的杂草清除工作,现正进行现场杂草及垃圾清运工作。

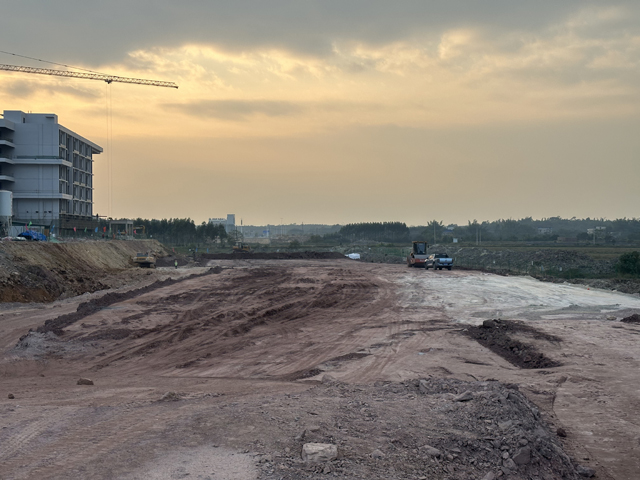

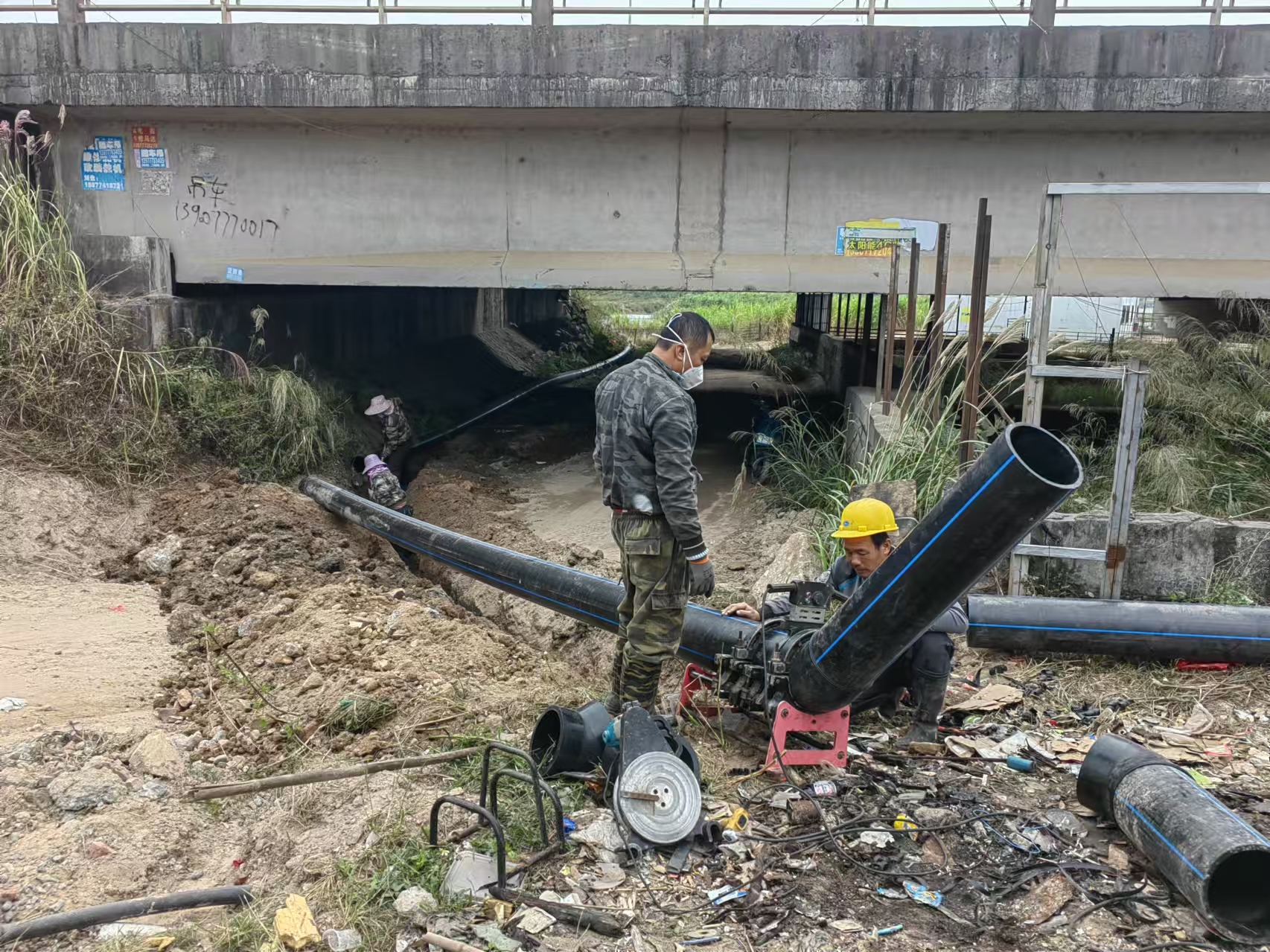

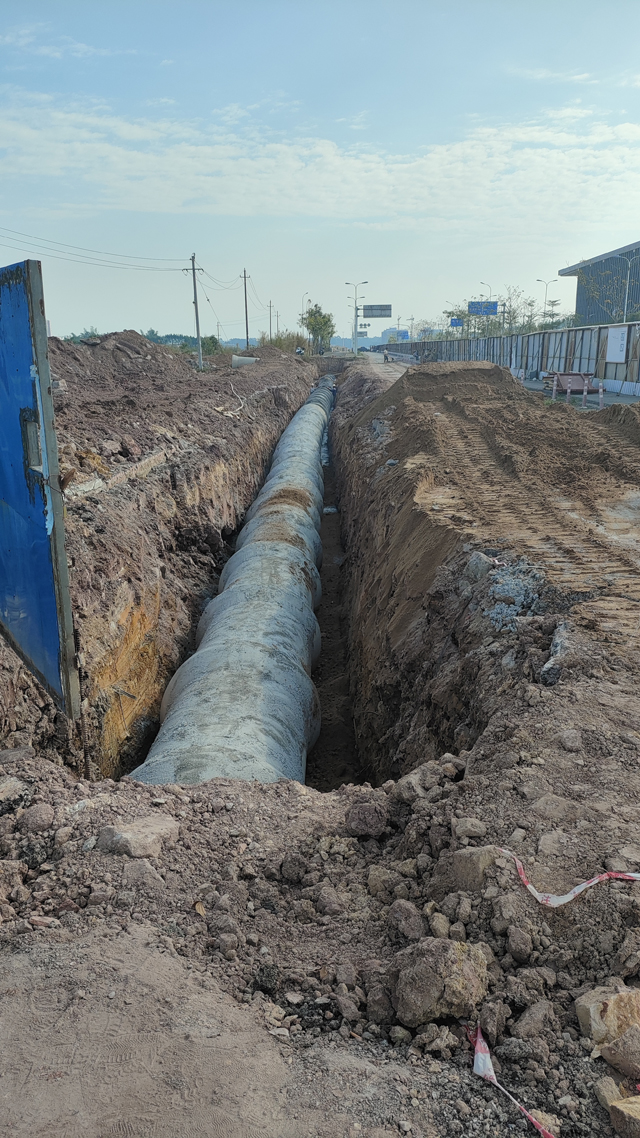

嘉兴街项目:安州大道至白石湖路段于今年11月初组织施工单位复工复产,已完成道路杂草清除、抽排积水、管廊洞口封堵并回填等工作,现正进行道路填土和压实、雨污水管道开挖埋设、过路综合管道埋设、道路级配碎石铺装以及污水提升泵站的污水管埋设、围墙基础开挖、泵房砖墙砌筑等工作。外校北门至菩提路段于11月1日进场施工,目前已完成K3+050-K3+100、K2+800-k3+020路段的清淤,正在进行土方回填,南侧污水管已安装约40米管道。

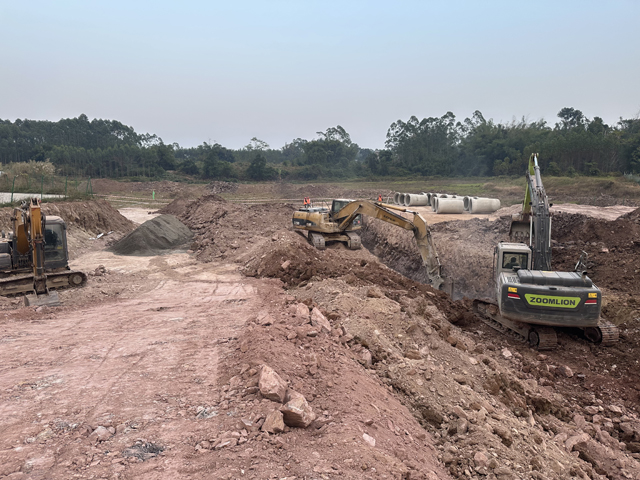

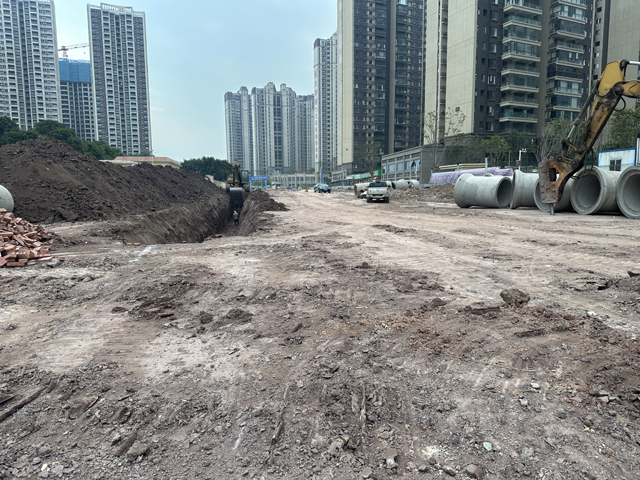

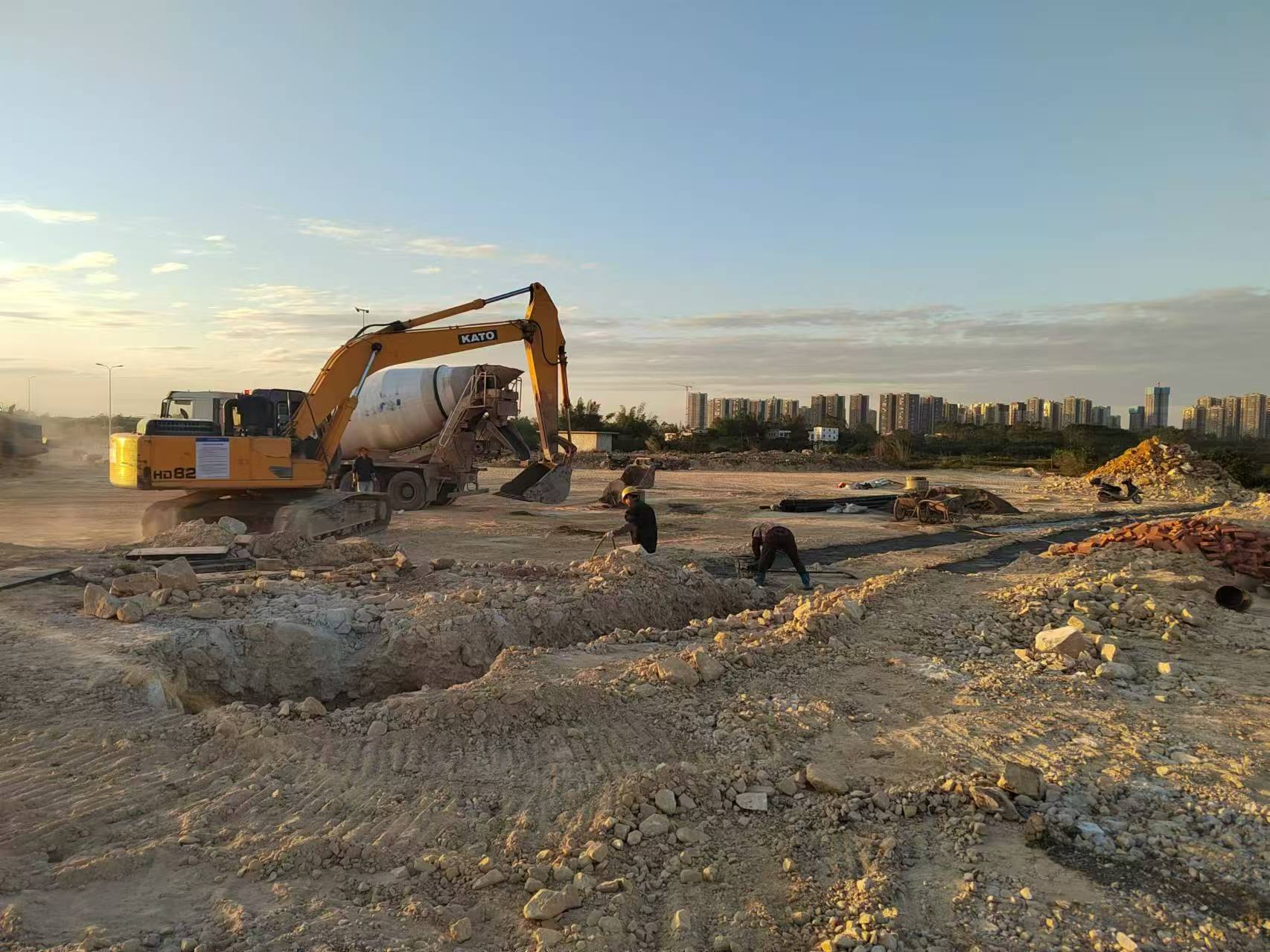

菩提路项目:该项目凌云街至平山东大街段已于11月1日正式开工,施工单位已进场完成全段的清表工作及不良土的清除,已完成洗车平台及工地大门等施工临时设施建设,现开挖约300米污水管道、300米雨水管道及完成雨污水管各250米回填砂。

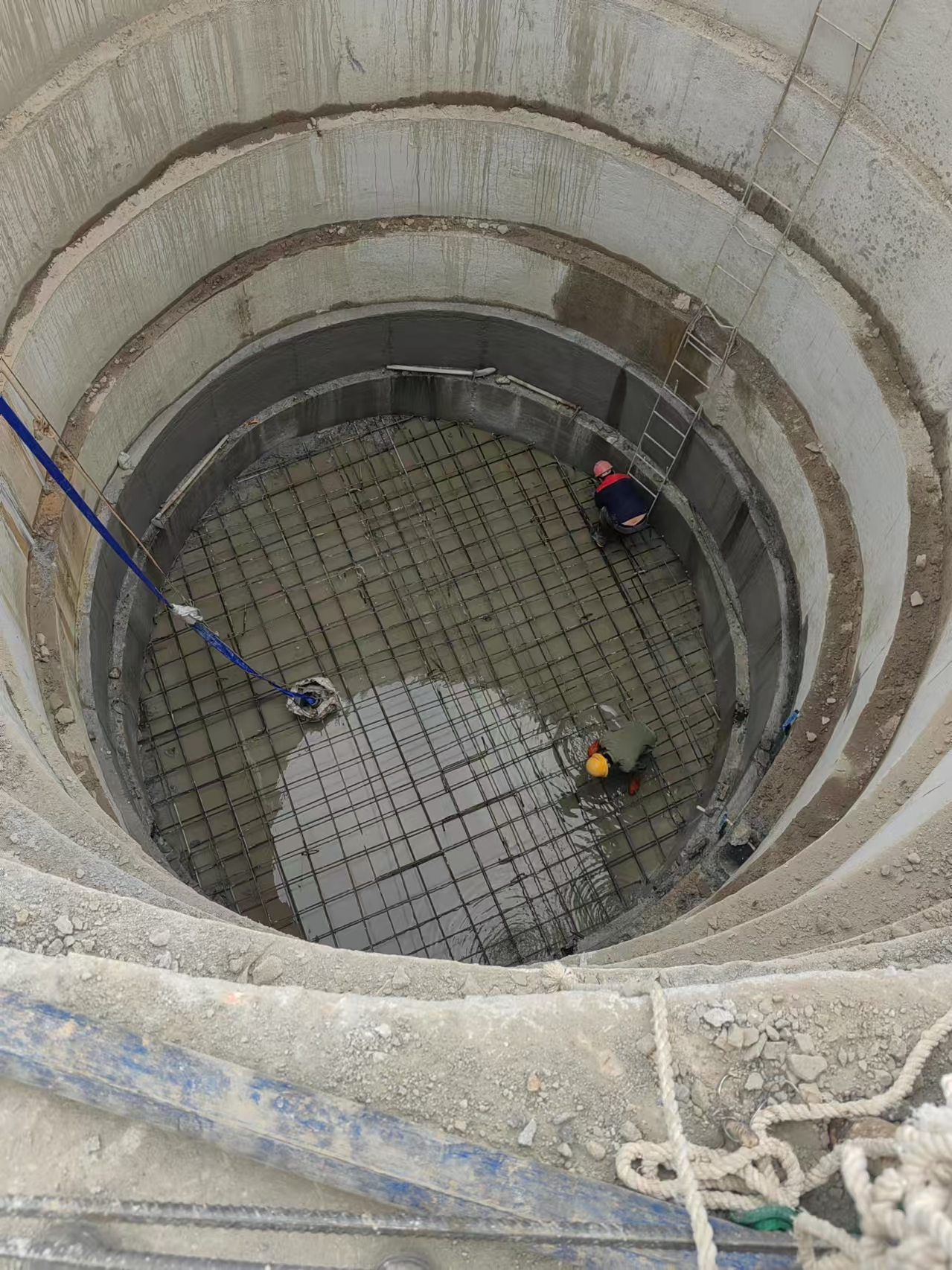

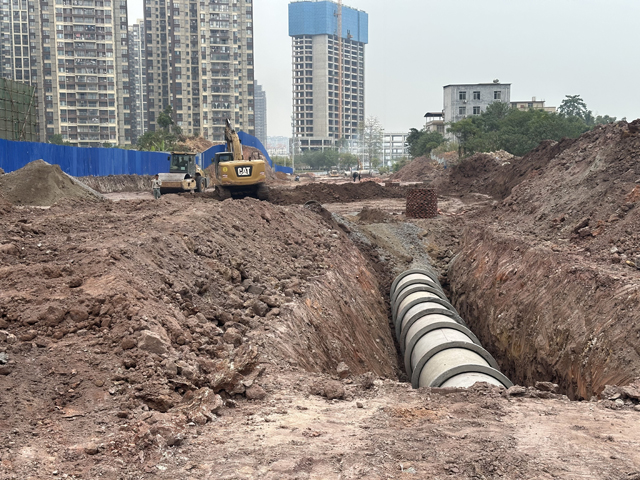

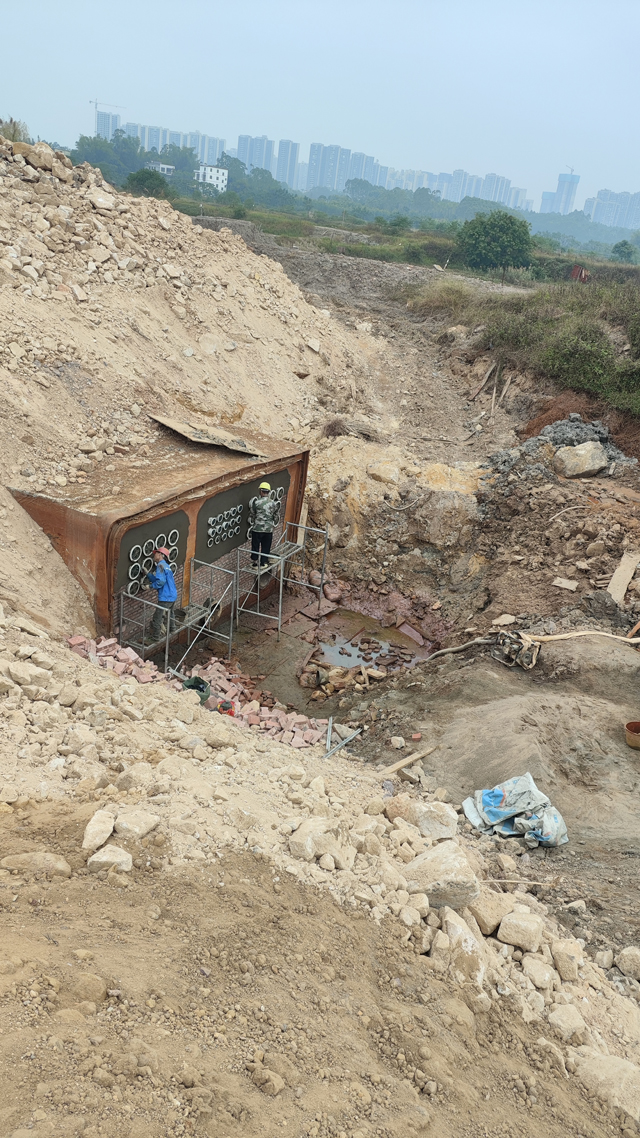

新城大街交叉口临时排污泵站工程:北部湾大道泵站于2024年11月14日取得挖掘证,现已完成基础开挖,完成底板浇筑,正在进行养护;北部湾污水管道已焊接约1500米,2个消能井已完成建设;13号地块泵站基础结构已开挖完毕,正在进行底板养护,管道已敷设完成。
